很多人買下中古屋的那一刻,心裡都充滿期待—終於有自己的家了,來好好裝潢吧。但翻新工程開始沒多久,很快就會迎來第一個現實的打臉時刻:老屋翻新費用,遠比你想像的貴。
問題不是設計師坑你,也不是材料漲價,而是中古屋本來就有隱藏的體質問題。拆開牆才看到壁癌,掀起地板才發現防水早就失效,打開天花板才知道電線已經老化到需要全面更換。每一項都是追加費用,每一項都讓你的心跳加速,恩…不好的那種 (笑)。
好消息是,只要在一開始就建立正確的預算觀念,這些「意外」就不再那麼意外了。以下六個心法,是中古屋裝潢最容易被忽略、卻最影響結果的關鍵。

一、先定老屋翻新費用總上限,才不會走一步算一步
很多人裝潢的方式是「看到什麼需要做就加進去」,這是最容易失控的做法。正確的順序應該是:先設定一個絕對不能突破的總預算天花板,再往下分配每一塊。

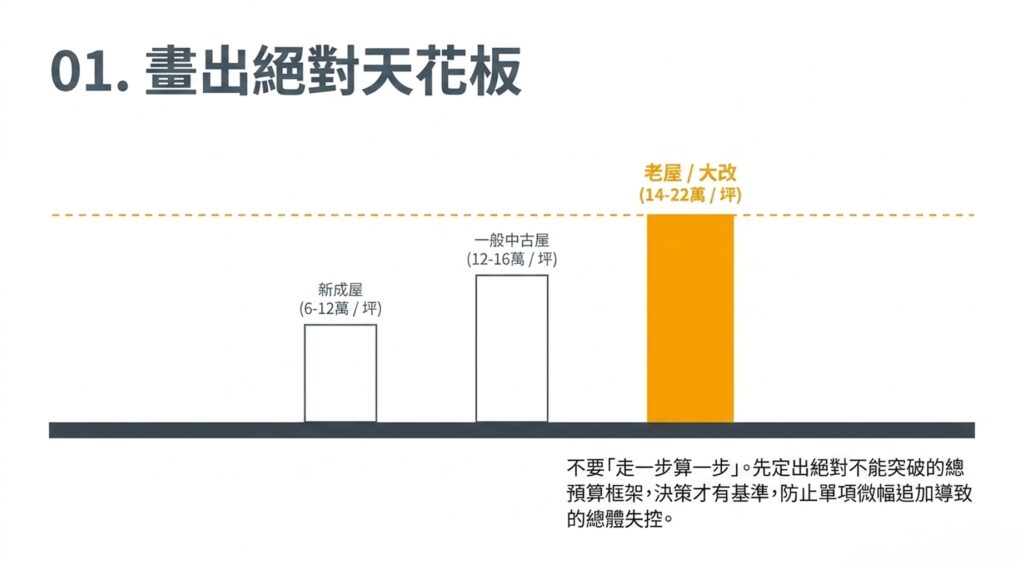

估算起點可以用室內坪數來換算。新成屋大約每坪六萬到十二萬,屋況一般的中古屋大約每坪十二萬到十六萬,如果是老屋、格局又需要大幅調整,建議從每坪十四萬往上估,最高甚至會到二十二萬。
為什麼要先定總數?因為老屋翻新費用的最大陷阱,不是單項貴,而是每一項都追加一點,加起來就超支了。有了總額框架,每一項決策才有判斷基準。

二、基礎工程吃掉的錢,比你以為的更多
這個是很多人踩到的坑,就連厝編本人也踩過…

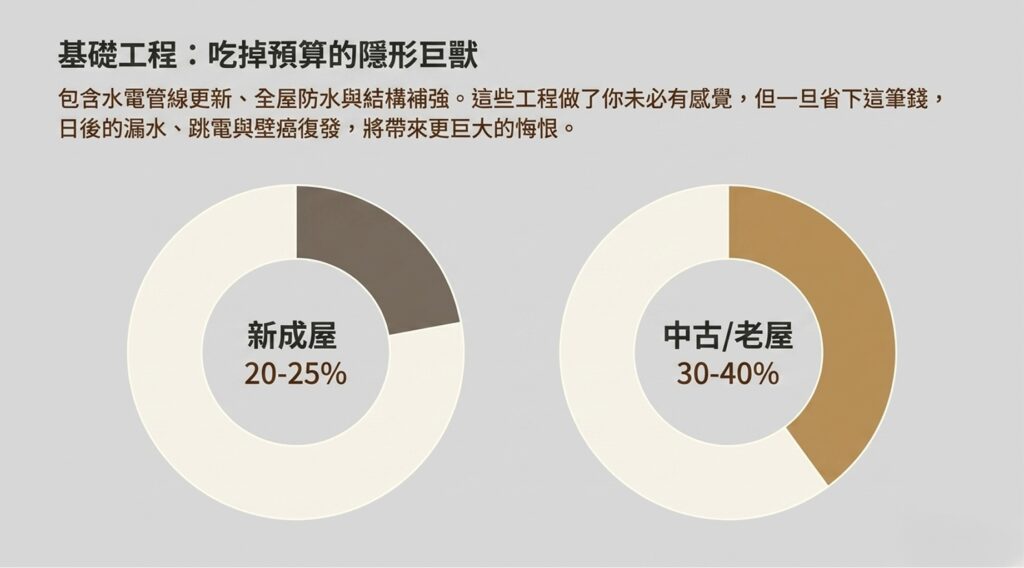

新屋和中古屋裝潢最大的結構差異,就在基礎工程的比重。新屋的基礎工程大概佔整體預算的兩成到兩成半,但中古屋至少要拉到三成,老屋甚至要到四成才夠用。

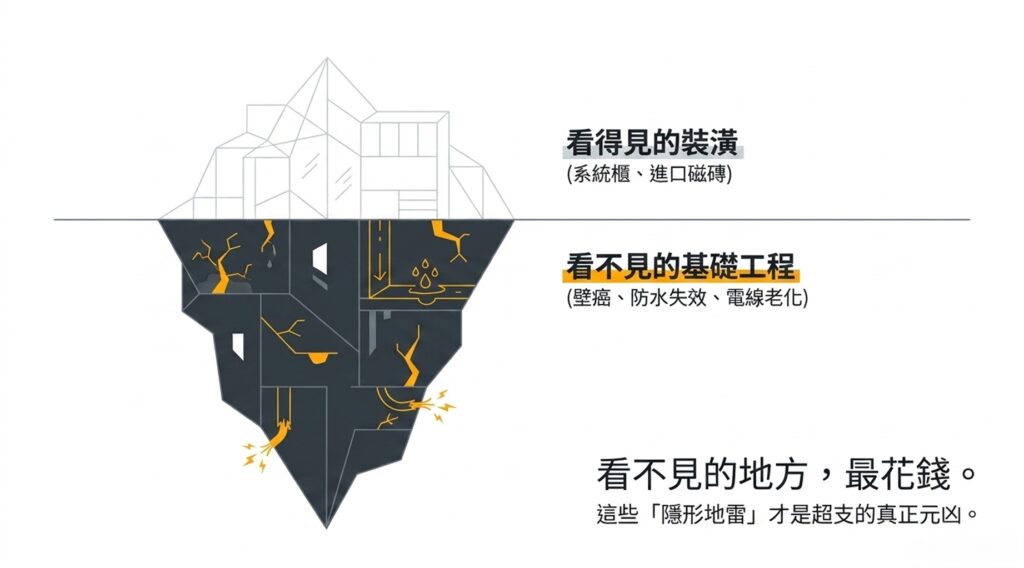

基礎工程包含水電管線更新、全屋防水、結構補強這幾個大項。這些東西有個共同特點:做了你不一定感覺得到,但沒做到位,日後漏水、跳電、壁癌復發,才會讓你悔恨當初省了這筆錢。
很多新手在看裝潢照片時,看的都是美美的系統櫃和進口磁磚,卻沒意識到那些看不見的地方才是真正花錢的地方。老屋翻新費用高的根本原因,就在這裡。

三、預備金不是多餘的,是你的安全範圍
真的不是我危言聳聽,如果你打算用剛剛好的預算做中古屋裝潢,那幾乎可以預測結局:超支。

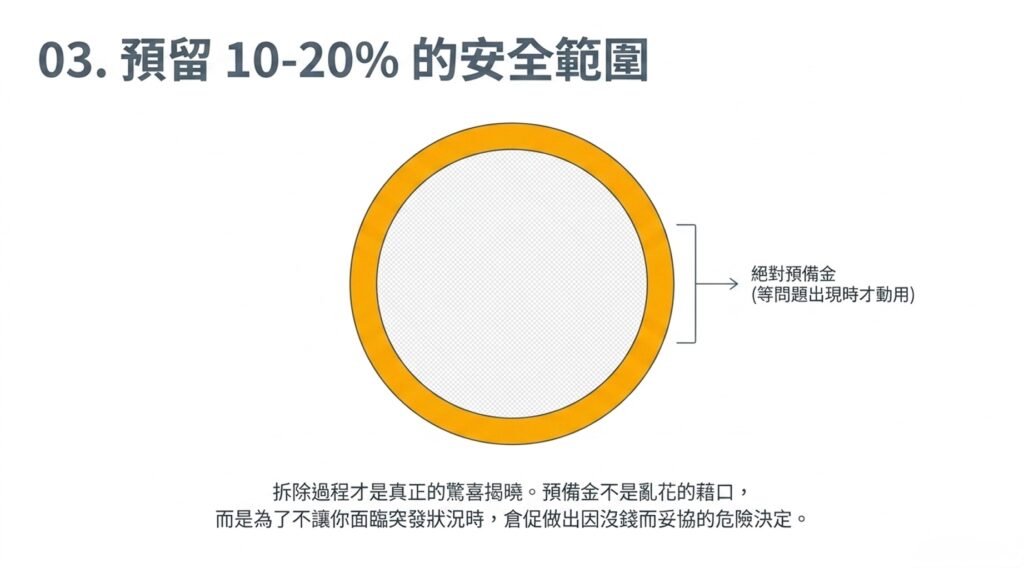

老屋的狀況在動工前,就連很有經驗的裝潢公司也很難完全摸透,拆除過程才是真正的驚喜揭曉時間。建議在總預算之外,另外保留一成到兩成的彈性空間,不要去動它,就讓它待在那裡等問題出現。
這個預備金不是讓你安心亂花的藉口,而是讓你在面對突發狀況時,不需要在工程進行一半的當下,倉促做出因為沒錢而妥協的決定。省了表面,但後來住的不安心,得不償失。

四、驗屋要在報價之前,不是之後

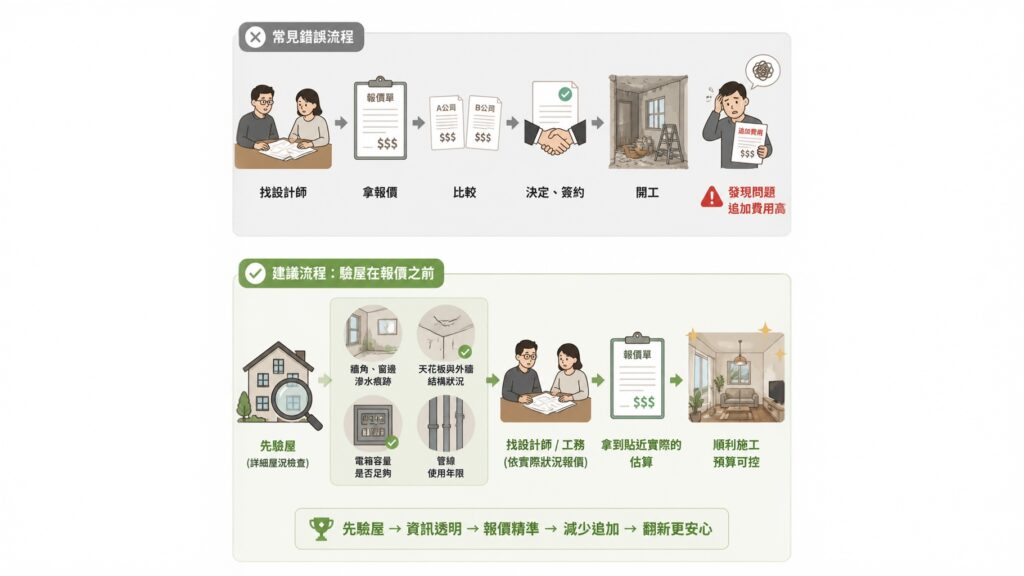

很多人的順序是這樣:找設計師、拿報價、比較、決定、開工,然後在開工後才發現房子有問題。這個流程會讓你在已經簽約的狀態下面對追加費用,談判空間幾乎為零。
比較好的做法是,在找任何人報價之前,先安排一次詳細的屋況檢查。重點看牆角和窗邊的滲水痕跡、天花板與外牆的結構狀況、電箱容量是否足夠、管線的使用年限。
這些資訊有了之後,設計師或工務才能給你比較貼近實際的老屋翻新費用估算。否則報價只是一個美好的起點,後面還有一長串的追加單等著你。

五、家具可以等,翻新的基礎結構不能等
家具和軟裝是很多人在裝潢時容易花太多的地方,因為它們具體、好比較、有感受,選起來也比較有趣。相較之下,水電管線這種東西,花了錢看起來跟沒花差不多,自然就會想省。
這是一個很危險的心態調換。

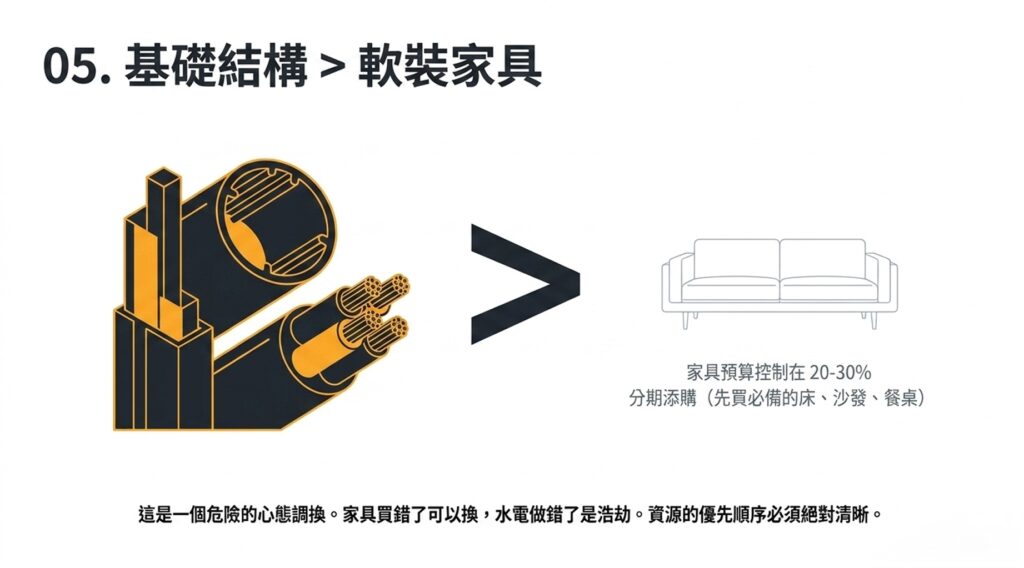

比較健康的做法是,把家具預算控制在總裝潢費的兩成到三成,而且不用一次買齊。先買真正不可缺的幾樣,床、沙發、餐桌,其他的等入住後視實際生活需求再添購,反而更能買到真正適合的東西。
家具買錯了可以換,水電做錯了可是要大工程才能修。資源的優先順序,要在一開始就想清楚。

六、合約要夠明確,它是保護你的工具
老屋翻新費用容易超支的另一個原因,是合約不清楚。很多人簽合約時走馬看花,結果遇到爭議才發現自己根本沒有依據可以主張。
合約裡應該清楚寫明施工範圍、每個階段的付款時間點、變更設計的追加費用計算方式,以及出問題時的處理機制。報價單更要具體到品牌、規格、型號,而不是只寫一個大類。
分階段驗收後再付款,是另一個重要原則。每完成一個工程階段,驗收合格再撥款,可以有效防止後期爛尾的情況。聽起來很基本,但真正做到的人比你想像的還少。
老屋翻新的正確打開方式

老屋翻新費用高,本來就是中古屋的現實。但這不代表你只能被動接受,或者在工程進行中一直處於驚慌狀態。

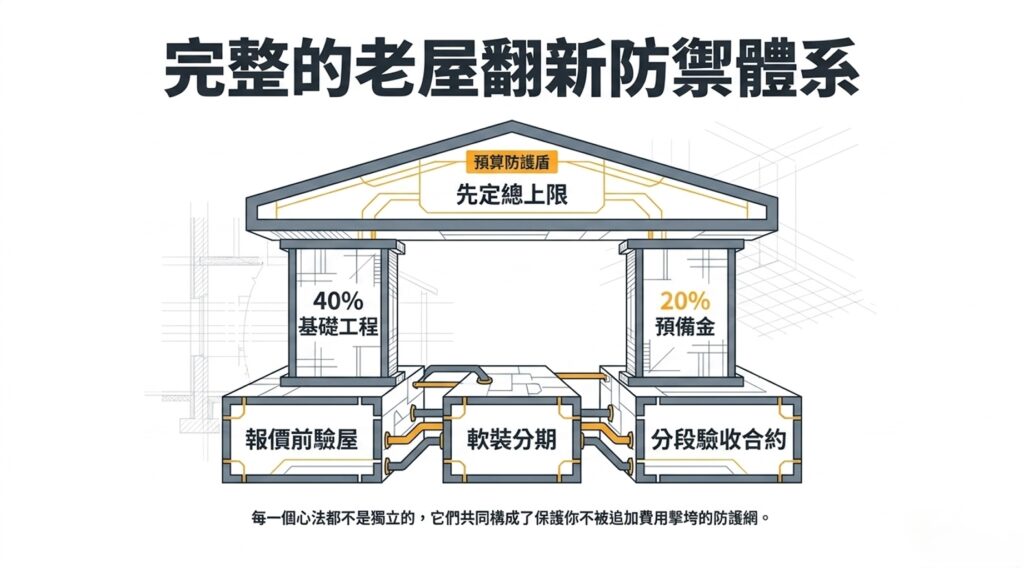

真正的控制感,來自於一開始就把框架建立好。先設總預算、拉高基礎工程的比重、保留預備金、在報價前先驗屋、家具軟裝分期處理、合約條文看清楚,每一個都是在替你的預算建立防線。
